Diagramme de Gantt

Le diagramme de Gantt est un outil puissant utilisé pour la gestion de projets. Il représente visuellement le calendrier d'un projet, permettant aux responsables et aux membres de l'équipe de voir d'un seul coup d'œil les dates de début et de fin de l'ensemble du projet. Le diagramme affiche les tâches ou les activités le long d'un axe temporel horizontal, montrant la durée de chaque tâche, leur séquence et la façon dont elles se chevauchent ou se déroulent simultanément.

Dans un diagramme de Gantt, chaque tâche est représentée par une barre, dont la longueur et la position reflètent la date de début, la durée et la date de fin de la tâche. Ce format permet de comprendre facilement les dépendances entre les tâches, lorsqu'une tâche doit être achevée avant qu'une autre ne puisse commencer. En outre, les diagrammes de Gantt peuvent inclure des jalons, qui sont des événements ou des objectifs importants dans la chronologie du projet, marqués par un symbole distinct.

Dans le contexte de la création de diagrammes de Gantt, PlantUML offre plusieurs avantages. Il offre une approche textuelle de la création de diagrammes, ce qui facilite le suivi des modifications à l'aide de systèmes de contrôle des versions. Cette approche est particulièrement bénéfique pour les équipes qui sont déjà habituées à des environnements de codage basés sur le texte. La syntaxe de PlantUML pour les diagrammes de Gantt est simple, ce qui permet des modifications et des mises à jour rapides de la chronologie du projet. De plus, l'intégration de PlantUML avec d'autres outils et sa capacité à générer des diagrammes dynamiquement à partir de texte en font un choix polyvalent pour les équipes qui cherchent à automatiser et à rationaliser leur documentation de gestion de projet. L'utilisation de PlantUML pour les diagrammes de Gantt combine donc la clarté et l'efficacité de la planification visuelle de projet avec la flexibilité et le contrôle d'un système basé sur le texte.

Déclaration des tâches

Le Gantt est décrit en langage naturel, à l'aide de phrases très simples (sujet-verbe-complément).

Tâches définies à l'aide de crochets.

Charge de travail

La charge de travail pour chaque tâche est spécifiée à l'aide du verbe requires, indiquant la quantité de travail nécessaire en termes de jours.

🎉 Copied!

@startgantt
[Prototype design] requires 15 days
[Test prototype] requires 10 days
-- All example --
[Task 1 (1 day)] requires 1 day
[T2 (5 days)] requires 5 days
[T3 (1 week)] requires 1 week
[T4 (1 week and 4 days)] requires 1 week and 4 days
[T5 (2 weeks)] requires 2 weeks
@endgantt

Une semaine est généralement comprise comme une période de sept jours. Toutefois, dans les contextes où certains jours sont désignés comme "fermés" (comme les week-ends), une semaine peut être redéfinie en termes de jours "non fermés". Par exemple, si le samedi et le dimanche sont désignés comme fermés, une semaine dans ce contexte équivaudra à une charge de travail de cinq jours, correspondant aux jours de semaine restants.

Start

Leur début est défini à l'aide du verbe start:

🎉 Copied!

@startgantt
[Prototype design] requires 15 days
[Test prototype] requires 10 days

Project starts 2020-07-01
[Prototype design] starts 2020-07-01
[Test prototype] starts 2020-07-16
@endgantt

🎉 Copied!

@startgantt
[Prototype design] requires 15 days
[Test prototype] requires  10 days

[Prototype design] starts D+0
[Test prototype] starts D+15
@endgantt

[Réf. pour la forme D+nn: QA-14494]

Fin

Leur fin est définie à l'aide du verbe end:

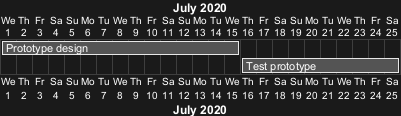

🎉 Copied!

@startgantt
[Prototype design] requires 15 days
[Test prototype] requires 10 days

Project starts 2020-07-01
[Prototype design] ends 2020-07-15
[Test prototype] ends 2020-07-25
@endgantt

🎉 Copied!

@startgantt
[Prototype design] requires 15 days
[Test prototype] requires 10 days

[Prototype design] ends D+14
[Test prototype] ends D+24
@endgantt

Début/Fin

Il est possible de définir les deux de manière absolue, en spécifiant des dates :

🎉 Copied!

@startgantt
Project starts 2020-07-01
[Prototype design] starts 2020-07-01
[Test prototype] starts 2020-07-16
[Prototype design] ends 2020-07-15
[Test prototype] ends 2020-07-25

@endgantt

🎉 Copied!

@startgantt
[Prototype design] starts D+0
[Test prototype] starts D+15
[Prototype design] ends D+14
[Test prototype] ends D+24
@endgantt

Déclaration sur une ligne (avec la conjonction et)

Il est possible de combiner une déclaration sur une ligne avec la conjonction and

🎉 Copied!

@startgantt
Project starts 2020-07-01

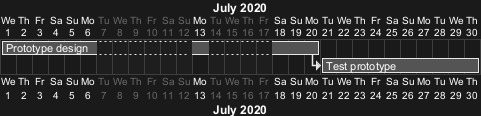

[Prototype design] starts 2020-07-01 and ends 2020-07-15
[Test prototype] starts 2020-07-16 and requires 10 days
@endgantt

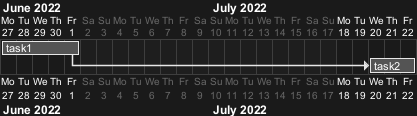

Ajout de contraintes

Il est possible d'ajouter des contraintes entre les tâches

🎉 Copied!

@startgantt
[Prototype design] requires 15 days
[Test prototype] requires 10 days
[Test prototype] starts at [Prototype design]'s end
@endgantt

🎉 Copied!

@startgantt
[Prototype design] requires 10 days
[Code prototype] requires 10 days
[Write tests] requires 5 days
[Code prototype] starts at [Prototype design]'s end
[Write tests] starts at [Code prototype]'s start
@endgantt

Noms courts

Il est possible de définir des noms courts pour les tâches à l'aide du mot-clé as.

🎉 Copied!

@startgantt
[Prototype design] as [D] requires 15 days
[Test prototype] as [T] requires 10 days
[T] starts at [D]'s end
@endgantt

Personnaliser les couleurs

Il est également possible de personnaliser les couleurs avec is colored in.

🎉 Copied!

@startgantt
[Prototype design] requires 13 days
[Test prototype] requires 4 days
[Test prototype] starts at [Prototype design]'s end
[Prototype design] is colored in Fuchsia/FireBrick
[Test prototype] is colored in GreenYellow/Green
@endgantt

État d'achèvement

Ajout du pourcentage d'achèvement selon

Vous pouvez définir l'état d'achèvement d'une tâche, par la commande :
  • is xx% completed
  • is xx% complete

🎉 Copied!

@startgantt
[foo] requires 21 days
[foo] is 40% completed
[bar] requires 30 days and is 10% complete
@endgantt

Changer la couleur de l'achèvement (par style)

🎉 Copied!

@startgantt

<style>
ganttDiagram {
  task {
    BackGroundColor GreenYellow
    LineColor Green
    unstarted {
      BackGroundColor Fuchsia
      LineColor FireBrick
    }
  }
}
</style>

[Prototype design] requires 7 days
[Test prototype 0] requires 4 days
[Test prototype 10] requires 4 days
[Test prototype 20] requires 4 days
[Test prototype 30] requires 4 days
[Test prototype 40] requires 4 days
[Test prototype 50] requires 4 days
[Test prototype 60] requires 4 days
[Test prototype 70] requires 4 days
[Test prototype 80] requires 4 days
[Test prototype 90] requires 4 days
[Test prototype 100] requires 4 days

[Test prototype 0] starts at [Prototype design]'s end
[Test prototype 10] starts at [Prototype design]'s end
[Test prototype 20] starts at [Prototype design]'s end
[Test prototype 30] starts at [Prototype design]'s end
[Test prototype 40] starts at [Prototype design]'s end
[Test prototype 50] starts at [Prototype design]'s end
[Test prototype 60] starts at [Prototype design]'s end
[Test prototype 70] starts at [Prototype design]'s end
[Test prototype 80] starts at [Prototype design]'s end
[Test prototype 90] starts at [Prototype design]'s end
[Test prototype 100] starts at [Prototype design]'s end

[Test prototype 0] is 0% complete
[Test prototype 10] is 10% complete
[Test prototype 20] is 20% complete
[Test prototype 30] is 30% complete
[Test prototype 40] is 40% complete
[Test prototype 50] is 50% complete
[Test prototype 60] is 60% complete
[Test prototype 70] is 70% complete
[Test prototype 80] is 80% complete
[Test prototype 90] is 90% complete
[Test prototype 100] is 100% complete

@endgantt

[Ref. QA-8297]

Jalon

Vous pouvez définir des jalons à l'aide du verbe happen.

Jalon relatif (utilisation de contraintes)

🎉 Copied!

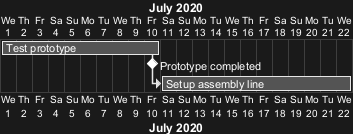

@startgantt
[Test prototype] requires 10 days
[Prototype completed] happens at [Test prototype]'s end
[Setup assembly line] requires 12 days
[Setup assembly line] starts at [Test prototype]'s end
@endgantt

Jalon absolu (utilisation d'une date fixe)

🎉 Copied!

@startgantt
Project starts 2020-07-01
[Test prototype] requires 10 days
[Prototype completed] happens 2020-07-10
[Setup assembly line] requires 12 days
[Setup assembly line] starts at [Test prototype]'s end
@endgantt

Jalon de fin de tâches maximum

🎉 Copied!

@startgantt
[Task1] requires 4 days
then [Task1.1] requires 4 days
[Task1.2] starts at [Task1]'s end and requires 7 days

[Task2] requires 5 days
then [Task2.1] requires 4 days

[MaxTaskEnd] happens at [Task1.1]'s end
[MaxTaskEnd] happens at [Task1.2]'s end
[MaxTaskEnd] happens at [Task2.1]'s end

@endgantt

[Réf. QA-10764]

Hyperliens

Vous pouvez ajouter des hyperliens aux tâches.

🎉 Copied!

@startgantt
[task1] requires 10 days
[task1] links to [[http://plantuml.com]]
@endgantt

Calendrier

Vous pouvez spécifier une date de début pour l'ensemble du projet. Par défaut, la première tâche commence à cette date

🎉 Copied!

@startgantt
Project starts the 20th of september 2017
[Prototype design] as [TASK1] requires 13 days
[TASK1] is colored in Lavender/LightBlue
@endgantt

Journées en couleur

Il est possible d'ajouter des couleurs à certaines journées

🎉 Copied!

@startgantt
Project starts the 2020/09/01

2020/09/07 is colored in salmon
2020/09/13 to 2020/09/16 are colored in lightblue

[Prototype design] as [TASK1] requires 22 days
[TASK1] is colored in Lavender/LightBlue
[Prototype completed] happens at [TASK1]'s end
@endgantt

Changement d'échelle

Vous pouvez changer d'échelle pour les projets de très longue durée, avec l'un des paramètres suivants :
  • printscale
  • ganttscale
  • projectcale
et l'une des valeurs suivantes :
  • daily (par défaut)
  • weekly
  • monthly
  • quarterly
  • yearly

(Voir QA-11272, QA-9041 et QA-10948)

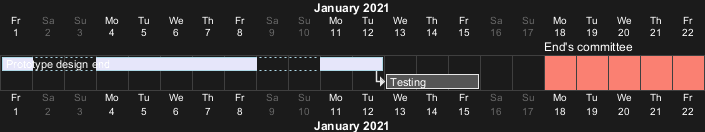

Daily (par défaut)

🎉 Copied!

@startgantt
saturday are closed
sunday are closed

Project starts the 1st of january 2021
[Prototype design end] as [TASK1] requires 19 days
[TASK1] is colored in Lavender/LightBlue
[Testing] requires 14 days
[TASK1]->[Testing]

2021-01-18 to 2021-01-22 are named [End's committee]
2021-01-18 to 2021-01-22 are colored in salmon

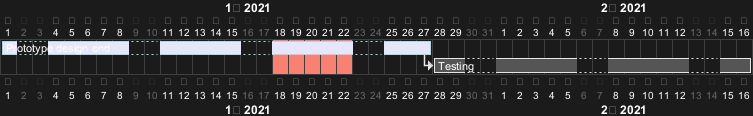

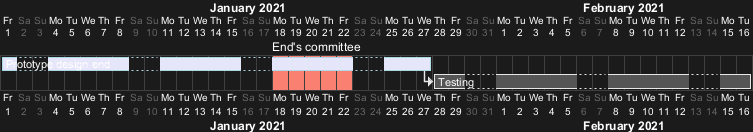

@endgantt

Hebdomadaire

🎉 Copied!

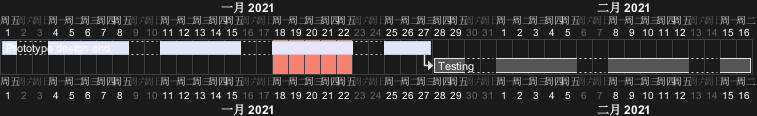

@startgantt
printscale weekly
saturday are closed
sunday are closed

Project starts the 1st of january 2021
[Prototype design end] as [TASK1] requires 19 days
[TASK1] is colored in Lavender/LightBlue
[Testing] requires 14 days
[TASK1]->[Testing]

2021-01-18 to 2021-01-22 are named [End's committee]
2021-01-18 to 2021-01-22 are colored in salmon
@endgantt

🎉 Copied!

@startgantt
printscale weekly
Project starts the 20th of september 2020
[Prototype design] as [TASK1] requires 130 days
[TASK1] is colored in Lavender/LightBlue
[Testing] requires  20 days
[TASK1]->[Testing]

2021-01-18 to 2021-01-22 are named [End's committee]
2021-01-18 to 2021-01-22 are colored in salmon
@endgantt

Mensuel

🎉 Copied!

@startgantt
projectscale monthly
Project starts the 20th of september 2020
[Prototype design] as [TASK1] requires 130 days
[TASK1] is colored in Lavender/LightBlue
[Testing] requires 20 days
[TASK1]->[Testing]

2021-01-18 to 2021-01-22 are named [End's committee]
2021-01-18 to 2021-01-22 are colored in salmon
@endgantt

Trimestriel

🎉 Copied!

@startgantt
projectscale quarterly
Project starts the 20th of september 2020
[Prototype design] as [TASK1] requires 130 days
[TASK1] is colored in Lavender/LightBlue
[Testing] requires 20 days
[TASK1]->[Testing]

2021-01-18 to 2021-01-22 are named [End's committee]
2021-01-18 to 2021-01-22 are colored in salmon
@endgantt

🎉 Copied!

@startgantt
projectscale quarterly
Project starts the 1st of october 2020
[Prototype design] as [TASK1] requires 700 days
[TASK1] is colored in Lavender/LightBlue
[Testing] requires 200 days
[TASK1]->[Testing]

2021-01-18 to 2021-03-22 are colored in salmon
@endgantt

Annuel

🎉 Copied!

@startgantt
projectscale yearly
Project starts the 1st of october 2020
[Prototype design] as [TASK1] requires 700 days
[TASK1] is colored in Lavender/LightBlue
[Testing] requires 200 days
[TASK1]->[Testing]

2021-01-18 to 2021-03-22 are colored in salmon
@endgantt

WARNING
 This translation need to be updated.
WARNING

Zoom (exemple pour toute l'échelle)

Vous pouvez modifier le zoom, avec le paramètre
  • zoom <integer>

Zoom sur l'échelle hebdomadaire

Sans zoom

🎉 Copied!

@startgantt
printscale daily
saturday are closed
sunday are closed

Project starts the 1st of january 2021
[Prototype design end] as [TASK1] requires 8 days
[TASK1] is colored in Lavender/LightBlue
[Testing] requires  3 days
[TASK1]->[Testing]

2021-01-18 to 2021-01-22 are named [End's committee]
2021-01-18 to 2021-01-22 are colored in salmon
@endgantt

Avec zoom

🎉 Copied!

@startgantt
printscale daily zoom 2
saturday are closed
sunday are closed

Project starts the 1st of january 2021
[Prototype design end] as [TASK1] requires 8 days
[TASK1] is colored in Lavender/LightBlue
[Testing] requires 3 days
[TASK1]->[Testing]

2021-01-18 to 2021-01-22 are named [End's committee]
2021-01-18 to 2021-01-22 are colored in salmon
@endgantt

[Ref. QA-13725]

Zoom sur l'échelle hebdomadaire

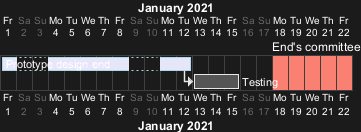

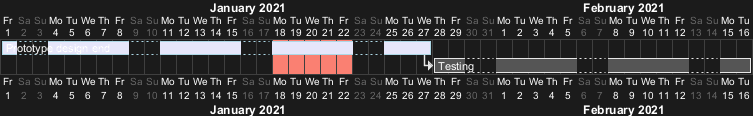

Sans zoom

🎉 Copied!

@startgantt
printscale weekly
saturday are closed
sunday are closed

Project starts the 1st of january 2021
[Prototype design end] as [TASK1] requires 19 days
[TASK1] is colored in Lavender/LightBlue
[Testing] requires 14 days
[TASK1]->[Testing]

2021-01-18 to 2021-01-22 are named [End's committee]
2021-01-18 to 2021-01-22 are colored in salmon
@endgantt

Avec zoom

🎉 Copied!

@startgantt
printscale weekly zoom 4
saturday are closed
sunday are closed

Project starts the 1st of january 2021
[Prototype design end] as [TASK1] requires 19 days
[TASK1] is colored in Lavender/LightBlue
[Testing] requires 14 days
[TASK1]->[Testing]

2021-01-18 to 2021-01-22 are named [End's committee]
2021-01-18 to 2021-01-22 are colored in salmon
@endgantt

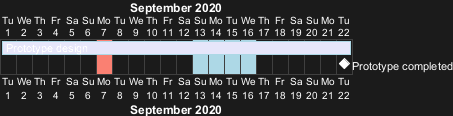

Zoom sur l'échelle mensuelle

Sans zoom

🎉 Copied!

@startgantt
projectscale monthly
Project starts the 20th of september 2020
[Prototype design] as [TASK1] requires 130 days
[TASK1] is colored in Lavender/LightBlue
[Testing] requires 20 days
[TASK1]->[Testing]

2021-01-18 to 2021-01-22 are named [End's committee]
2021-01-18 to 2021-01-22 are colored in salmon
@endgantt

Avec zoom

🎉 Copied!

@startgantt
projectscale monthly zoom 3
Project starts the 20th of september 2020
[Prototype design] as [TASK1] requires 130 days
[TASK1] is colored in Lavender/LightBlue
[Testing] requires 20 days
[TASK1]->[Testing]

2021-01-18 to 2021-01-22 are named [End's committee]
2021-01-18 to 2021-01-22 are colored in salmon
@endgantt

Zoom sur l'échelle trimestrielle

Sans zoom

🎉 Copied!

@startgantt
projectscale quarterly
Project starts the 20th of september 2020
[Prototype design] as [TASK1] requires 130 days
[TASK1] is colored in Lavender/LightBlue
[Testing] requires 20 days
[TASK1]->[Testing]

2021-01-18 to 2021-01-22 are named [End's committee]
2021-01-18 to 2021-01-22 are colored in salmon
@endgantt

Avec zoom

🎉 Copied!

@startgantt
projectscale quarterly zoom 7
Project starts the 20th of september 2020
[Prototype design] as [TASK1] requires 130 days
[TASK1] is colored in Lavender/LightBlue
[Testing] requires 20 days
[TASK1]->[Testing]

2021-01-18 to 2021-01-22 are named [End's committee]
2021-01-18 to 2021-01-22 are colored in salmon
@endgantt

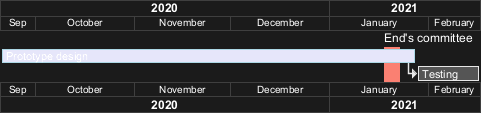

Zoom sur l'échelle annuelle

Sans zoom

🎉 Copied!

@startgantt
projectscale yearly
Project starts the 1st of october 2020
[Prototype design] as [TASK1] requires 700 days
[TASK1] is colored in Lavender/LightBlue
[Testing] requires 200 days
[TASK1]->[Testing]

2021-01-18 to 2021-03-22 are colored in salmon
@endgantt

Avec zoom

🎉 Copied!

@startgantt
projectscale yearly zoom 2
Project starts the 1st of october 2020
[Prototype design] as [TASK1] requires 700 days
[TASK1] is colored in Lavender/LightBlue
[Testing] requires 200 days
[TASK1]->[Testing]

2021-01-18 to 2021-03-22 are colored in salmon
@endgantt

Weekscale with Weeknumbers or Calendar Date

With Weeknumbers (by default)

🎉 Copied!

@startgantt
printscale weekly
Project starts the 6th of July 2020
[Task1] on {Alice} requires 2 weeks
[Task2] on {Bob:50%} requires 2 weeks
then [Task3] on {Alice:25%} requires 3 days
@endgantt

With Calendar Date

🎉 Copied!

@startgantt
printscale weekly with calendar date
Project starts the 6th of July 2020
[Task1] on {Alice} requires 2 weeks
[Task2] on {Bob:50%} requires 2 weeks
then [Task3] on {Alice:25%} requires 3 days
@endgantt

[Ref. QA-11630]

Jour non travaillé

Il est possible de fermer un jour.

🎉 Copied!

@startgantt
project starts the 2018/04/09
saturday are closed
sunday are closed
2018/05/01 is closed
2018/04/17 to 2018/04/19 is closed
[Prototype design] requires 14 days
[Test prototype] requires 4 days
[Test prototype] starts at [Prototype design]'s end
[Prototype design] is colored in Fuchsia/FireBrick
[Test prototype] is colored in GreenYellow/Green
@endgantt

Il est ensuite possible d'ouvrir un jour fermé.

🎉 Copied!

@startgantt
2020-07-07 to 2020-07-17 is closed
2020-07-13 is open

Project starts the 2020-07-01
[Prototype design] requires 10 days
Then [Test prototype] requires 10 days
@endgantt

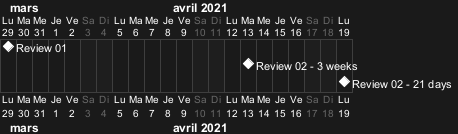

Définition d'une semaine en fonction des jours fermés

Une semaine est un synonyme du nombre de jours non fermés qu'il y a dans une semaine, comme :

🎉 Copied!

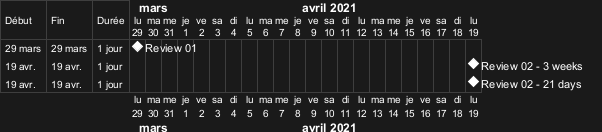

@startgantt
Language fr
Project starts 2021-03-29
[Review 01] happens at 2021-03-29
[Review 02 - 3 weeks] happens on 3 weeks after [Review 01]'s end
[Review 02 - 21 days] happens on 21 days after [Review 01]'s end
@endgantt

Ainsi, si vous spécifiez que le samedi et le dimanche sont fermés, une semaine équivaudra à 5 jours, comme :

🎉 Copied!

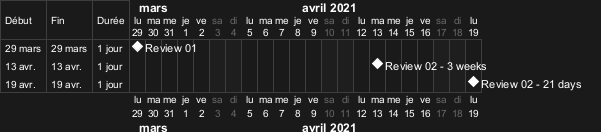

@startgantt
Language fr
Project starts 2021-03-29
saturday are closed
sunday are closed
[Review 01] happens at 2021-03-29
[Review 02 - 3 weeks] happens on 3 weeks after [Review 01]'s end
[Review 02 - 21 days] happens on 21 days after [Review 01]'s end
@endgantt

[Réf. QA-13434]

Working days

It is possible to manage working days.

🎉 Copied!

@startgantt

saturday are closed
sunday are closed
2022-07-04 to 2022-07-15 is closed

Project starts 2022-06-27
[task1] starts at 2022-06-27 and requires 1 week
[task2] starts 2 working days after [task1]'s end and requires 3 days

@endgantt

[Ref. QA-16188]

Succession de tâches simplifiée

Il est possible d'utiliser le mot-clé then pour désigner des tâches consécutives.

🎉 Copied!

@startgantt
[Prototype design] requires 14 days
then [Test prototype] requires 4 days
then [Deploy prototype] requires 6 days
@endgantt

Vous pouvez également utiliser la flèche ->

🎉 Copied!

@startgantt
[Prototype design] requires 14 days
[Build prototype] requires 4 days
[Prepare test] requires 6 days
[Prototype design] -> [Build prototype]
[Prototype design] -> [Prepare test]
@endgantt

Travailler avec des ressources

Vous pouvez affecter des tâches à des ressources en utilisant le mot-clé on et des parenthèses pour le nom de la ressource.

🎉 Copied!

@startgantt
[Task1] on {Alice} requires 10 days
[Task2] on {Bob:50%} requires 2 days
then [Task3] on {Alice:25%} requires 1 days
@endgantt

Plusieurs ressources peuvent être affectées à une tâche :

🎉 Copied!

@startgantt
[Task1] on {Alice} {Bob} requires 20 days
@endgantt

Les ressources peuvent être marquées comme étant hors service certains jours :

🎉 Copied!

@startgantt
project starts on 2020-06-19
[Task1] on {Alice} requires 10 days
{Alice} is off on 2020-06-24 to 2020-06-26
@endgantt

Hide resources

Without any hiding (by default)

🎉 Copied!

@startgantt
[Task1] on {Alice} requires 10 days
[Task2] on {Bob:50%} requires 2 days
then [Task3] on {Alice:25%} requires 1 days
then [Task4] on {Alice:25%} {Bob} requires 1 days
@endgantt

Hide resources names

You can hide ressources names and percentage, on tasks, using the hide ressources names keywords.

🎉 Copied!

@startgantt
hide ressources names
[Task1] on {Alice} requires 10 days
[Task2] on {Bob:50%} requires 2 days
then [Task3] on {Alice:25%} requires 1 days
then [Task4] on {Alice:25%} {Bob} requires 1 days
@endgantt

Hide resources footbox

You can also hide ressources names on bottom of the diagram using the hide ressources footbox keywords.

🎉 Copied!

@startgantt
hide ressources footbox
[Task1] on {Alice} requires 10 days
[Task2] on {Bob:50%} requires 2 days
then [Task3] on {Alice:25%} requires 1 days
then [Task4] on {Alice:25%} {Bob} requires 1 days
@endgantt

Hide the both (resources names and resources footbox)

You can also hide the both.

🎉 Copied!

@startgantt
hide ressources names
hide ressources footbox
[Task1] on {Alice} requires  10 days
[Task2] on {Bob:50%} requires 2 days
then [Task3] on {Alice:25%} requires 1 days
then [Task4] on {Alice:25%} {Bob} requires 1 days
@endgantt

Séparateur horizontal

Vous pouvez utiliser -- pour séparer des ensembles de tâches.

🎉 Copied!

@startgantt
[Task1] requires 10 days
then [Task2] requires 4 days
-- Phase Two --
then [Task3] requires 5 days
then [Task4] requires 6 days
@endgantt

Vertical Separator

You can add Vertical Separators with the syntax: Separator just [at].

🎉 Copied!

@startgantt
[task1] requires 1 week
[task2] starts 20 days after [task1]'s end and requires 3 days

Separator just at [task1]'s end
Separator just 2 days after [task1]'s end

Separator just at [task2]'s start
Separator just 2 days before [task2]'s start
@endgantt

[Ref. QA-16247]

Exemple complexe

Il est également possible d'utiliser la conjonction and.

Vous pouvez également ajouter des délais dans les contraintes.

🎉 Copied!

@startgantt
[Prototype design] requires 13 days and is colored in Lavender/LightBlue
[Test prototype] requires 9 days and is colored in Coral/Green and starts 3 days after [Prototype design]'s end
[Write tests] requires 5 days and ends at [Prototype design]'s end
[Hire tests writers] requires 6 days and ends at [Write tests]'s start
[Init and write tests report] is colored in Coral/Green
[Init and write tests report] starts 1 day before [Test prototype]'s start and ends at [Test prototype]'s end
@endgantt

Comments

As is mentioned on Common Commands page:
Everything that starts with simple quote ' is a comment.

You can also put comments on several lines using /' to start and '/ to end.
(i.e.: the first character (except space character) of a comment line must be a simple quote ')

🎉 Copied!

@startgantt
' This is a comment

[T1] requires 3 days

/' this comment
is on several lines '/

[T2] starts at [T1]'s end and requires 1 day
@endgantt

Avec style

Sans style (par défaut)

🎉 Copied!

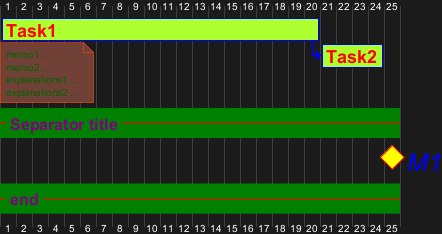

@startgantt
[Task1] requires 20 days
note bottom
  memo1 ...
  memo2 ...
  explanations1 ...
  explanations2 ...
end note
[Task2] requires 4 days
[Task1] -> [Task2]
-- Separator title --
[M1] happens on 5 days after [Task1]'s end
-- end --
@endgantt

Avec style

Vous pouvez utiliser le style pour modifier le rendu des éléments.

🎉 Copied!

@startgantt
<style>
ganttDiagram {
	task {
		FontName Helvetica
		FontColor red
		FontSize 18
		FontStyle bold
		BackGroundColor GreenYellow
		LineColor blue
	}
	milestone {
		FontColor blue
		FontSize 25
		FontStyle italic
		BackGroundColor yellow
		LineColor red
	}
	note {
		FontColor DarkGreen
		FontSize 10
		LineColor OrangeRed
	}
	arrow {
		FontName Helvetica
		FontColor red
		FontSize 18
		FontStyle bold
		BackGroundColor GreenYellow
		LineColor blue
	}
	separator {
		LineColor red
		BackGroundColor green
		FontSize 16
		FontStyle bold
		FontColor purple
	}
}
</style>
[Task1] requires 20 days
note bottom
  memo1 ...
  memo2 ...
  explanations1 ...
  explanations2 ...
end note
[Task2] requires 4 days
[Task1] -> [Task2]
-- Separator title --
[M1] happens on 5 days after [Task1]'s end
-- end --
@endgantt

[Ref. QA-10835, QA-12045, QA-11877 et PR-438]

Avec style (exemple complet)

🎉 Copied!

@startgantt
<style>
ganttDiagram {
	task {
		FontName Helvetica
		FontColor red
		FontSize 18
		FontStyle bold
		BackGroundColor GreenYellow
		LineColor blue
	}
	milestone {
		FontColor blue
		FontSize 25
		FontStyle italic
		BackGroundColor yellow
		LineColor red
	}
	note {
		FontColor DarkGreen
		FontSize 10
		LineColor OrangeRed
	}
	arrow {
		FontName Helvetica
		FontColor red
		FontSize 18
		FontStyle bold
		BackGroundColor GreenYellow
		LineColor blue
		LineStyle 8.0;13.0
		LineThickness 3.0
	}
	separator {
		BackgroundColor lightGreen
		LineStyle 8.0;3.0
		LineColor red
		LineThickness 1.0
		FontSize 16
		FontStyle bold
		FontColor purple
		Margin 5
		Padding 20
	}

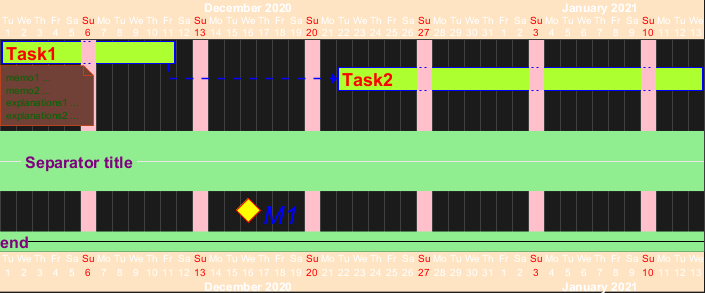

	timeline {
	    BackgroundColor Bisque
	}
	closed {
		BackgroundColor pink
		FontColor red
	}
}
</style>
Project starts the 2020-12-01

[Task1] requires 10 days
sunday are closed

note bottom
  memo1 ...
  memo2 ...
  explanations1 ...
  explanations2 ...
end note

[Task2] requires 20 days
[Task2] starts 10 days after [Task1]'s end
-- Separator title --
[M1] happens on 5 days after [Task1]'s end

<style>
	separator {
	    LineColor black
		Margin 0
		Padding 0
	}
</style>

-- end --
@endgantt

[Réf. QA-13570, QA-13672]

FAIT
Merci pour le style pour le Séparateur et tous les styles pour la Flèche (épaisseur...)

Nettoyer le style

Avec le style, vous pouvez également nettoyer un diagramme de Gantt (montrant uniquement les tâches, les dépendances et les durées relatives - mais pas de date de début réelle et pas d'échelle réelle):

🎉 Copied!

@startgantt
<style>
ganttDiagram {
  timeline {
    LineColor transparent
    FontColor transparent
 }
}
</style>

hide footbox
[Test prototype] requires 7 days
[Prototype completed] happens at [Test prototype]'s end
[Setup assembly line] requires 9 days
[Setup assembly line] starts at [Test prototype]'s end
then [Setup] requires 5 days
[T2] requires 2 days and starts at [Test prototype]'s end
then [T3] requires 3 days
-- end task --
then [T4] requires 2 days
@endgantt

[Réf. QA-13971]

Ou :

🎉 Copied!

@startgantt
<style>
ganttDiagram {
  timeline {
    LineColor transparent
    FontColor transparent
  }
  closed {
    FontColor transparent
  }
}
</style>

hide footbox
project starts the 2018/04/09
saturday are closed
sunday are closed
2018/05/01 is closed
2018/04/17 to 2018/04/19 is closed

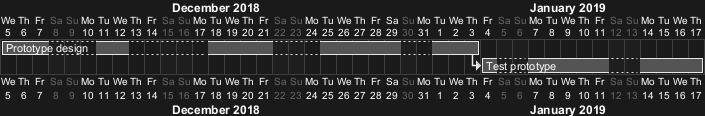

[Prototype design] requires 9 days
[Test prototype] requires 5 days
[Test prototype] starts at [Prototype design]'s end
[Prototype design] is colored in Fuchsia/FireBrick
[Test prototype] is colored in GreenYellow/Green
@endgantt

[Réf. QA-13464]

Ajouter des notes

🎉 Copied!

@startgantt
[task01] requires 15 days
note bottom
  memo1 ...
  memo2 ...
  explanations1 ...
  explanations2 ...
end note

[task01] -> [task02]

@endgantt

Exemple avec chevauchement

🎉 Copied!

@startgantt
[task01] requires 15 days
note bottom
  memo1 ...
  memo2 ...
  explanations1 ...
  explanations2 ...
end note

[task01] -> [task02]
[task03] requires 5 days

@endgantt

🎉 Copied!

@startgantt

-- test01 --

[task01] requires 4 days
note bottom
'note left
memo1 ...
memo2 ...
explanations1 ...
explanations2 ...
end note

[task02] requires 8 days
[task01] -> [task02]
note bottom
'note left
memo1 ...
memo2 ...
explanations1 ...
explanations2 ...
end note
-- test02 --

[task03] as [t3] requires 7 days
[t3] -> [t4]
@endgantt

FAIT
Merci pour la correction (de #386 sur la v1.2020.18) lors d'un chevauchement

🎉 Copied!

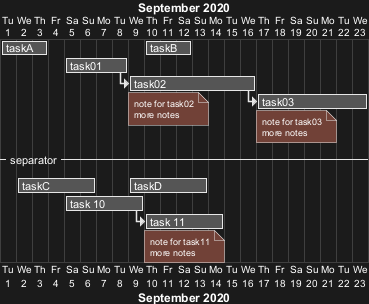

@startgantt

Project starts 2020-09-01

[taskA] starts 2020-09-01 and requires 3 days
[taskB] starts 2020-09-10 and requires 3 days
[taskB] displays on same row as [taskA]

[task01] starts 2020-09-05 and requires 4 days

then [task02] requires 8 days
note bottom
  note for task02
  more notes
end note

then [task03] requires 7 days
note bottom
  note for task03
  more notes
end note

-- separator --

[taskC] starts 2020-09-02 and requires 5 days
[taskD] starts 2020-09-09 and requires 5 days
[taskD] displays on same row as [taskC]

[task 10] starts 2020-09-05 and requires 5 days
then [task 11] requires 5 days
note bottom
  note for task11
  more notes
end note
@endgantt

Pause des tâches

🎉 Copied!

@startgantt
Project starts the 5th of december 2018
saturday are closed
sunday are closed
2018/12/29 is opened
[Prototype design] requires 17 days
[Prototype design] pauses on 2018/12/13
[Prototype design] pauses on 2018/12/14
[Prototype design] pauses on monday
[Test prototype] starts at [Prototype design]'s end and requires 2 weeks
@endgantt

Modifier les couleurs des liens

Vous pouvez modifier les couleurs des liens :
  • avec cette syntaxe :* with <color> <style> link

🎉 Copied!

@startgantt
[T1] requires 4 days
[T2] requires 4 days and starts 3 days after [T1]'s end with blue dotted link
[T3] requires 4 days and starts 3 days after [T2]'s end with green bold link
[T4] requires 4 days and starts 3 days after [T3]'s end with green dashed link
@endgantt

  • ou directement en utilisant le style flèche

🎉 Copied!

@startgantt
<style>
ganttDiagram {
	arrow {
		LineColor blue
	}
}
</style>
[Prototype design] requires 7 days
[Build prototype] requires 4 days
[Prepare test] requires 6 days
[Prototype design] -[#FF00FF]-> [Build prototype]
[Prototype design] -[dotted]-> [Prepare test]
Then [Run test]  requires 4 days
@endgantt

[Réf. QA-13693]

Tâches ou jalons sur la même ligne

Vous pouvez placer des tâches ou des jalons sur la même ligne, avec cette syntaxe :
  • [T|M] displays on same row as [T|M]

🎉 Copied!

@startgantt
[Prototype design] requires 13 days
[Test prototype] requires 4 days and 1 week
[Test prototype] starts 1 week and 2 days after [Prototype design]'s end
[Test prototype] displays on same row as [Prototype design]
[r1] happens on 5 days after [Prototype design]'s end
[r2] happens on 5 days after [r1]'s end
[r3] happens on 5 days after [r2]'s end
[r2] displays on same row as [r1]
[r3] displays on same row as [r1]
@endgantt

Mise en avant aujourd'hui

🎉 Copied!

@startgantt

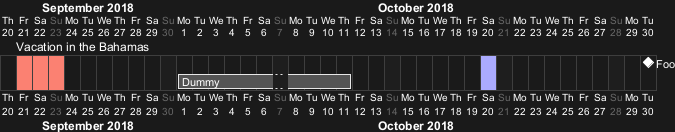

Project starts the 20th of september 2018
sunday are close
2018/09/21 to 2018/09/23 are colored in salmon
2018/09/21 to 2018/09/30 are named [Vacation in the Bahamas]

today is 30 days after start and is colored in #AAF
[Foo] happens 40 days after start
[Dummy] requires 10 days and starts 10 days after start

@endgantt

Tâche entre deux jalons

🎉 Copied!

@startgantt
Language fr
project starts on 2020-07-01

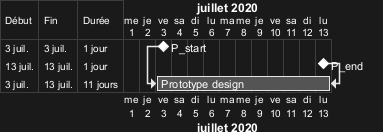

[P_start] happens 2020-07-03
[P_end]   happens 2020-07-13
[Prototype design] occurs from [P_start] to [P_end]
@endgantt

Grammar and verbal form

Verbal form Example
[T] starts
[M] happens

Ajouter un titre, un en-tête, un pied de page, une légende ou une légende

🎉 Copied!

@startgantt

header some header

footer some footer

title My title

[Prototype design] requires 13 days

legend
The legend
end legend

caption This is caption

@endgantt

(Voir aussi : Commandes communes)

Suppression des boîtes de pied (exemple pour toutes les échelles)

Vous pouvez utiliser les mots-clés hide footbox pour supprimer les boîtes de pied du diagramme de gantt (comme pour le diagramme de séquence).

Exemples sur :

  • échelle quotidienne (sans début de projet)

🎉 Copied!

@startgantt

hide footbox
title Foot Box removed

[Prototype design] requires 15 days
[Test prototype] requires 10 days
@endgantt

  • échelle journalière

🎉 Copied!

@startgantt

Project starts the 20th of september 2017
[Prototype design] as [TASK1] requires 13 days
[TASK1] is colored in Lavender/LightBlue

hide footbox
@endgantt

  • échelle hebdomadaire

🎉 Copied!

@startgantt
hide footbox

printscale weekly
saturday are closed
sunday are closed

Project starts the 1st of january 2021
[Prototype design end] as [TASK1] requires 19 days
[TASK1] is colored in Lavender/LightBlue
[Testing] requires 14 days
[TASK1]->[Testing]

2021-01-18 to 2021-01-22 are named [End's committee]
2021-01-18 to 2021-01-22 are colored in salmon
@endgantt

  • échelle mensuelle

🎉 Copied!

@startgantt

hide footbox

projectscale monthly
Project starts the 20th of september 2020
[Prototype design] as [TASK1] requires 130 days
[TASK1] is colored in Lavender/LightBlue
[Testing] requires 20 days
[TASK1]->[Testing]

2021-01-18 to 2021-01-22 are named [End's committee]
2021-01-18 to 2021-01-22 are colored in salmon
@endgantt

  • échelle trimestrielle

🎉 Copied!

@startgantt

hide footbox

projectscale quarterly
Project starts the 1st of october 2020
[Prototype design] as [TASK1] requires 700 days
[TASK1] is colored in Lavender/LightBlue
[Testing] requires 200 days
[TASK1]->[Testing]

2021-01-18 to 2021-03-22 are colored in salmon
@endgantt

  • échelle annuelle

🎉 Copied!

@startgantt

hide footbox

projectscale yearly
Project starts the 1st of october 2020
[Prototype design] as [TASK1] requires 700 days
[TASK1] is colored in Lavender/LightBlue
[Testing] requires 200 days
[TASK1]->[Testing]

2021-01-18 to 2021-03-22 are colored in salmon
@endgantt

Langue du calendrier

Vous pouvez choisir la langue du calendrier Gantt, avec la commande language <xx><xx> est le code ISO 639 de la langue.

English (en, par défaut)

🎉 Copied!

@startgantt
saturday are closed
sunday are closed

Project starts 2021-01-01
[Prototype design end] as [TASK1] requires 19 days
[TASK1] is colored in Lavender/LightBlue
[Testing] requires 14 days
[TASK1]->[Testing]

2021-01-18 to 2021-01-22 are colored in salmon
@endgantt

Allemand (de)

🎉 Copied!

@startgantt
language de
saturday are closed
sunday are closed

Project starts 2021-01-01
[Prototype design end] as [TASK1] requires 19 days
[TASK1] is colored in Lavender/LightBlue
[Testing] requires 14 days
[TASK1]->[Testing]

2021-01-18 to 2021-01-22 are colored in salmon
@endgantt

Japonais (ja)

🎉 Copied!

@startgantt
language ja
saturday are closed
sunday are closed

Project starts 2021-01-01
[Prototype design end] as [TASK1] requires 19 days
[TASK1] is colored in Lavender/LightBlue
[Testing] requires 14 days
[TASK1]->[Testing]

2021-01-18 to 2021-01-22 are colored in salmon
@endgantt

Chinois (zh)

🎉 Copied!

@startgantt
language zh
saturday are closed
sunday are closed

Project starts 2021-01-01
[Prototype design end] as [TASK1] requires 19 days
[TASK1] is colored in Lavender/LightBlue
[Testing] requires 14 days
[TASK1]->[Testing]

2021-01-18 to 2021-01-22 are colored in salmon
@endgantt

Coréen (ko)

🎉 Copied!

@startgantt
language ko
saturday are closed
sunday are closed

Project starts 2021-01-01
[Prototype design end] as [TASK1] requires 19 days
[TASK1] is colored in Lavender/LightBlue
[Testing] requires 14 days
[TASK1]->[Testing]

2021-01-18 to 2021-01-22 are colored in salmon
@endgantt

Supprimer des tâches ou des jalons

Vous pouvez marquer certaines tâches ou certains jalons comme deleted au lieu de normalement terminés pour distinguer les tâches qui ont pu être éventuellement écartées, reportées ou autres

🎉 Copied!

@startgantt
[Prototype design] requires 1 weeks
then [Prototype completed] requires 4 days
[End Prototype completed] happens at [Prototype completed]'s end
then [Test prototype] requires 5 days
[End Test prototype] happens at [Test prototype]'s end

[Prototype completed] is deleted
[End Prototype completed] is deleted
@endgantt

[Réf. QA-9129]

Start a project, a task or a milestone a number of days before or after today

You can start a project, a task or a milestone a number of days before or after today, using the builtin functions %now and %date:

🎉 Copied!

@startgantt
title Today is %date("YYYY-MM-dd")
!$now = %now()
!$past = %date("YYYY-MM-dd", $now - 14*24*3600)
Project starts $past
today is colored in pink
[foo] requires 10 days
[bar] requires 5 days and starts %date("YYYY-MM-dd", $now + 4*24*3600)
[Tomorrow] happens %date("YYYY-MM-dd", $now + 1*24*3600)
@endgantt

[Ref. QA-16285]

Change Label position

The labels are near elements (by default)

🎉 Copied!

@startgantt
[Task1] requires 1 days
then [Task2_long_long_long] as [T2] requires 2 days
-- Phase Two --
then [Task3] as [T3] requires 2 days
[Task4] as [T4] requires 1 day
[Task5] as [T5] requires 2 days
[T2] -> [T4]
[T2] -> [T5]
[Task6_long_long_long] as [T6] requires 4 days
[T3] -> [T6]
[T5] -> [T6]
[End] happens 1 day after [T6]'s end
@endgantt

To change the label position, you can use the command label:

Label on first column

  • Left aligned

🎉 Copied!

@startgantt
Label on first column and left aligned
[Task1] requires 1 days
then [Task2_long_long_long] as [T2] requires 2 days
-- Phase Two --
then [Task3] as [T3] requires 2 days
[Task4] as [T4] requires 1 day
[Task5] as [T5] requires 2 days
[T2] -> [T4]
[T2] -> [T5]
[Task6_long_long_long] as [T6] requires 4 days
[T3] -> [T6]
[T5] -> [T6]
[End] happens 1 day after [T6]'s end
@endgantt

  • Right aligned

🎉 Copied!

@startgantt
Label on first column and right aligned
[Task1] requires 1 days
then [Task2_long_long_long] as [T2] requires 2 days
-- Phase Two --
then [Task3] as [T3] requires 2 days
[Task4] as [T4] requires 1 day
[Task5] as [T5] requires 2 days
[T2] -> [T4]
[T2] -> [T5]
[Task6_long_long_long] as [T6] requires 4 days
[T3] -> [T6]
[T5] -> [T6]
[End] happens 1 day after [T6]'s end
@endgantt

Label on last column

  • Left aligned

🎉 Copied!

@startgantt
Label on last column and left aligned
[Task1] requires 1 days
then [Task2_long_long_long] as [T2] requires 2 days
-- Phase Two --
then [Task3] as [T3] requires 2 days
[Task4] as [T4] requires 1 day
[Task5] as [T5] requires 2 days
[T2] -> [T4]
[T2] -> [T5]
[Task6_long_long_long] as [T6] requires 4 days
[T3] -> [T6]
[T5] -> [T6]
[End] happens 1 day after [T6]'s end
@endgantt

  • Right aligned

🎉 Copied!

@startgantt
Label on last column and right aligned
[Task1] requires 1 days
then [Task2_long_long_long] as [T2] requires 2 days
-- Phase Two --
then [Task3] as [T3] requires 2 days
[Task4] as [T4] requires 1 day
[Task5] as [T5] requires 2 days
[T2] -> [T4]
[T2] -> [T5]
[Task6_long_long_long] as [T6] requires 4 days
[T3] -> [T6]
[T5] -> [T6]
[End] happens 1 day after [T6]'s end
@endgantt

[Ref. QA-12433]


Privacy Policy      Advertise
